Probijena druga cijev tunela Ivan tri sedmice prije predviđenog roka

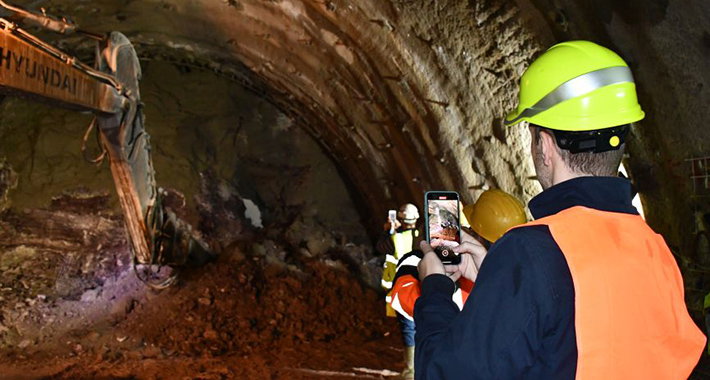

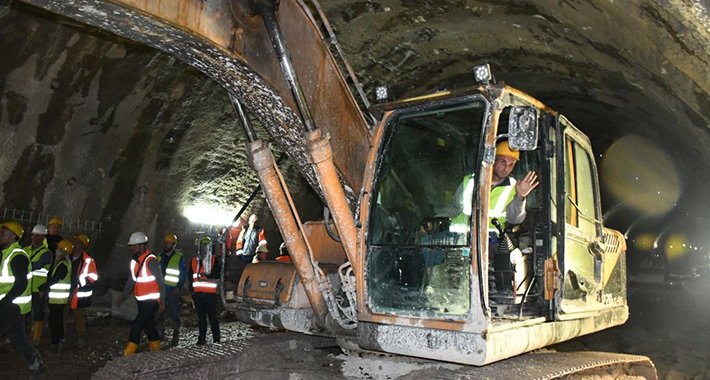

Probijalo se 24 sata dnevno, u tri smjene. Prosječno dnevno napredovanje u probijanju cijevi bilo je do 3,5 metara, a iskopano je ukupno 330.000 prostornih metara materijala koji se ugrađuje u nasip trase autoceste
Druga cijev tunela Ivan dužine 1721 metar na dionici Tarčin – Konjic danas je probijena oko tri sedmice prije predviđenog roka, saopšteno je iz Autocesta Federacije BiH.
Tunel Ivan, kapitalni je projekt koji će znatno promijeniti cestovnu infrastrukturu u Bosni i Hercegovini, na nadmorskoj visini i do 1020 metara je centralna tačka koja spaja Bosnu i Hercegovinu.
Probijanju tunela Ivan prisustvovao je v.d. izvršni direktor Sektora za projektovanje i građenje JP Autoceste FBiH, Ešef Džafić, sa Šefom projekta na poddionici Tarčin – Ivan, Erminom Handžarom, i saradnicima.
Radovi na probijanju tunela kroz planinski prijelaz Ivan Sedlo započeli su u januaru prošle godine. U julu ove godine probijena je lijeva cijev 1761 metara.
Probijalo se 24 sata dnevno, u tri smjene. Prosječno dnevno napredovanje u probijanju cijevi bilo je do 3,5 metara, a iskopano je ukupno 330.000 prostornih metara materijala koji se ugrađuje u nasip trase autoceste.
Tunel Ivan je dvocijevni tunel sa po dvije trake, a lijeva i desna cijev su spojene sa pet poprečnih veza, kao i jednom poprečnom vezom za prolaz interventnih vozila.
Radovi su se izvodili u jako izazovnoj i složenoj geološkoj strukturi, litološki sastav je bio heterogen, tako da je bilo nepredviđenih okolnosti koje su prevaziđene.
U toku je izrada sekundarne obloge tunela Ivan, do sada je izvedena na način da je armirana čitavom dužinom u obje cijevi, te je izveden podnožni svod. Ovo govori koliko je okolno tlo bilo nestabilno i koliko je trebalo sigurnosnih mjera i podgrade izvesti da bi se obezbijedila stabilnost tunela. Završetak betoniranja sekundarne obloge očekuje se u martu 2022. godine, a instalacije i oprema počet će se ugrađivati početkom 2022. godine.
Izvođač radova na ovoj poddionici je Euro-Asfalt d.o.o. Sarajevo (BiH). Nadzor nad izgradnjom vrši IRD Engineering S.r.l. iz Italije. Vrijednost Ugovora za izgradnju tunela Ivan je 57.628.570,37 eura bez PDV-a, a sredstva su osigurana putem Europske banke za obnovu i razvoj (EBRD) u visini od 50 miliona eura i bespovratnim sredstvima Europske unije u visini od 11,4 miliona eura koja su osigurana u okviru Agende za povezivanje preko Investicijskog okvira za Zapadni Balkan (WBIF).
S druge strane vrijednost ugovora za izgradnju poddionice Tarčin – ulaz u tunel Ivan je 66.584.028,92 eura bez PDV-a i finansira se sredstvima osiguranima kod Evropske investicijske banke (EIB) i bespovratnim grant sredstvima odobrenim od strane WBIF (sredstva EU) u visini od 11,7 miliona eura.
Radovi na poddionici Tarčin – Ivan ukupne dužine 6,9 kilometara teku planiranom dinamikom.
Predviđeni rok puštanja u prometu je ljeto 2022. godine, navode iz Autocesta FBiH.
